Kære naboer til byggepladsen på Marmorvej 2
Så er der nyt fra byggepladsen. En skøn og varm sommer er vel overstået, og efteråret har småt indtaget dagligdagen på Marmolen 😊

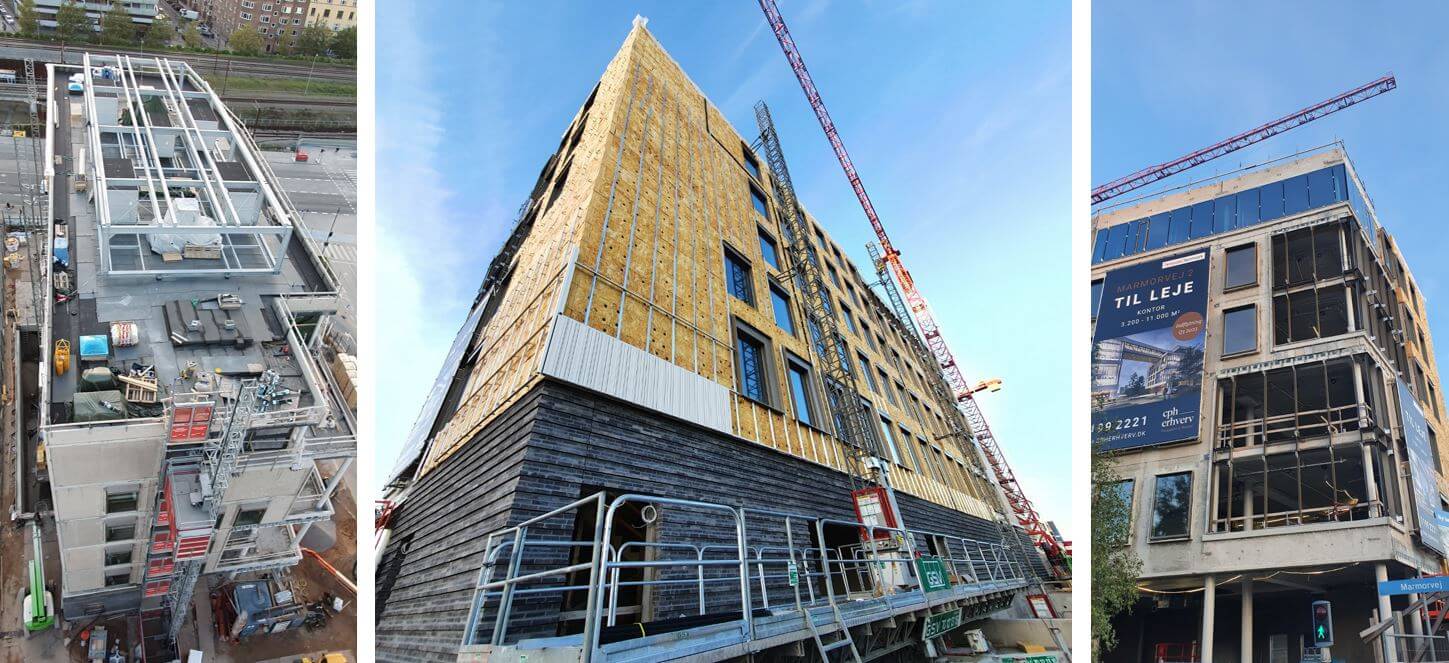

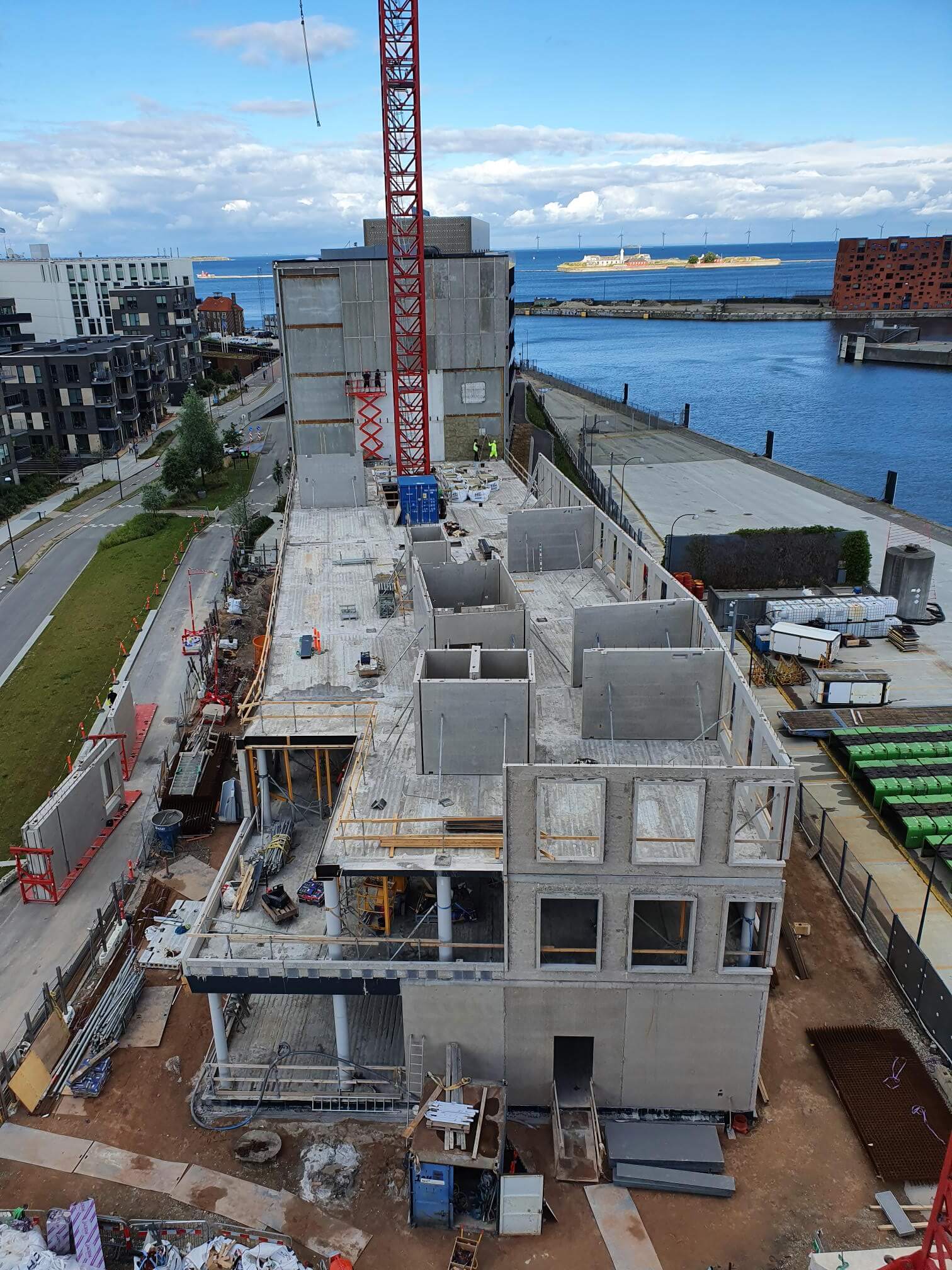

Jeg skrev inden sommerferien, at vi forventede at afslutte betonelement-montagen på bygning MM2 omkring udgangen af september, og som I kan se, har vi holdt vores tidsplan. MM2 er oppe i fuld højde, og de sidste murkrone-elementer monteres på taget i næste uge (39) 🙏🙏😊
Dette betyder at vi i første del af uge 40 nedtager tårnkranen som står inde i bygningen, og i sidste del af samme uge, nedtager vi tårnkranen som står mellem bygningerne, for at gøre plads til vinduesmontage på sydsiden af bygning MM2 (østbygningen).
I den forbindelse vil der være en hel del lastbiltransporter, som kører alle krandelene bort, og samtidigt vil der hele ugen være opstillet en stor mobilkran.
Efterfølgende i uge 41-42 er der planlagt indføring af nye fjernvarmestik og vandstik, samt fjernelse af eksisterende. Det arbejde betyder, at HOFOR har opgravet fire steder på Marmorvej, dog indenfor på den del som vi allerede har ”lånt” til byggeplads 😊

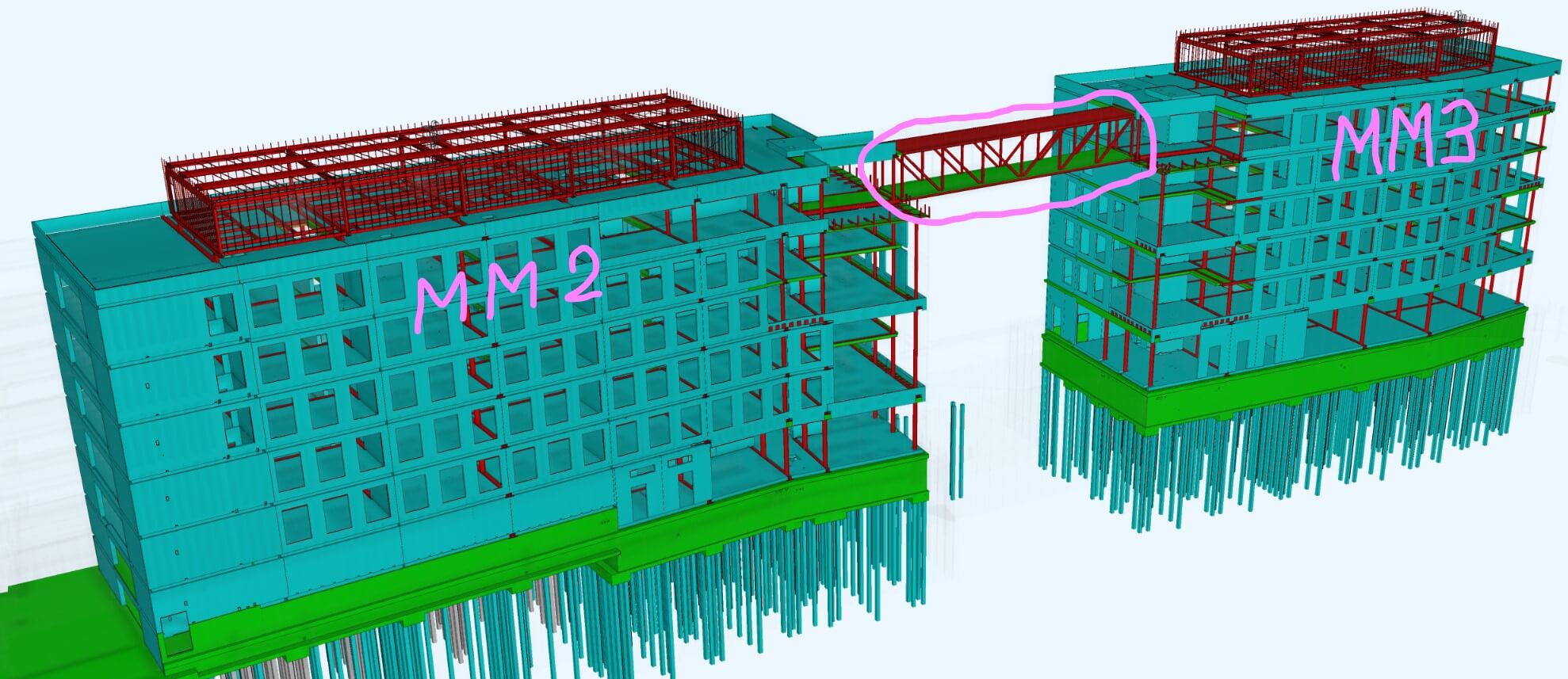

I uge 44 forventer vi at montere den ”svævende" gangbro, som forbinder de to bygninger på 5.sals niveau.

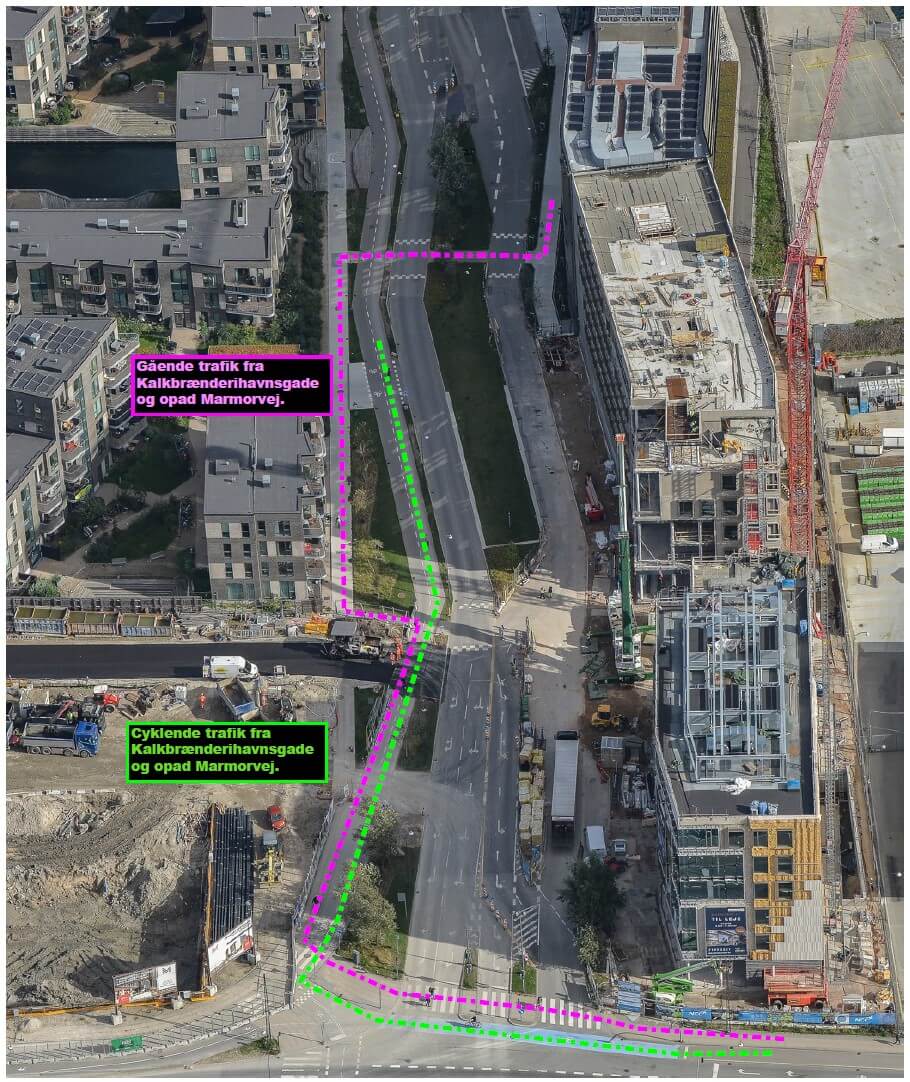

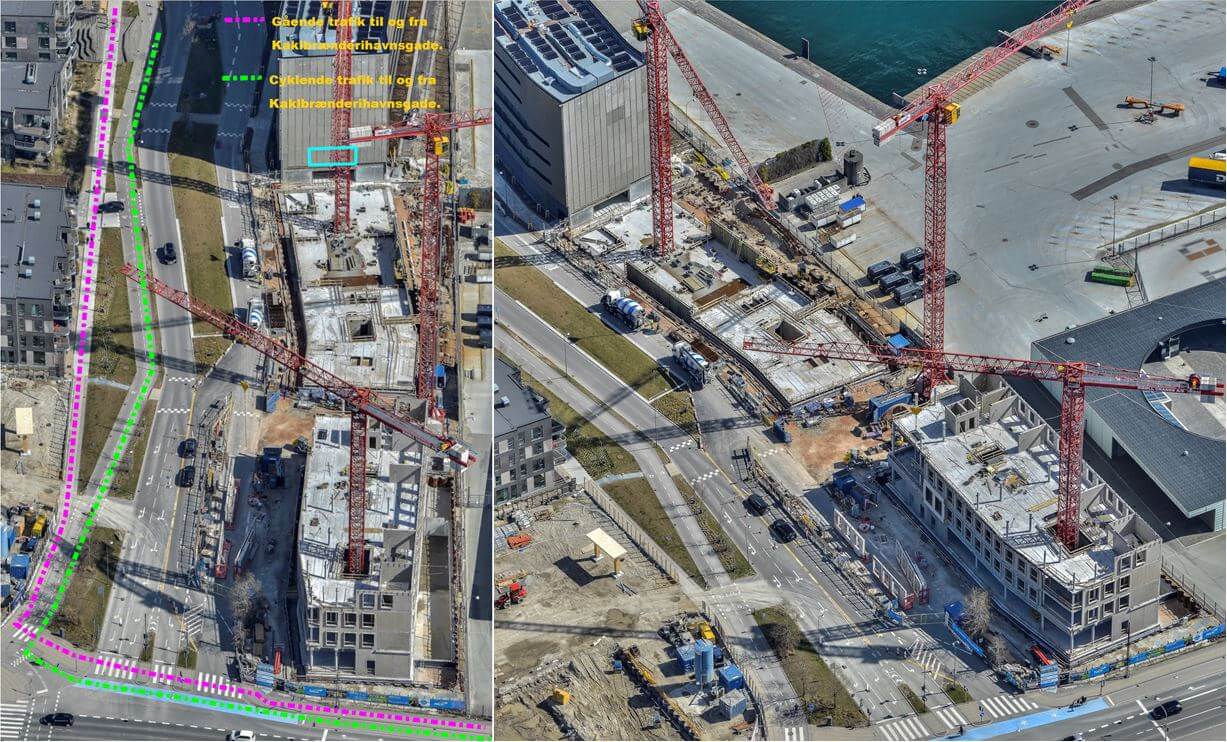

Når gangbroen er monteret, har vi de efterfølgende uger en del arbejder på og langs nordfacaden på MM2, som bevirker, at vi har fået forlænget trafikomlægningen med lyssignal frem til udgangen af uge 47.
Jeg ved godt, at det har været til gene for nogle af jer, men det er desværre den eneste mulighed, vi har haft, så TAK til jer for overbærenheden 🙏😊
Status MM3

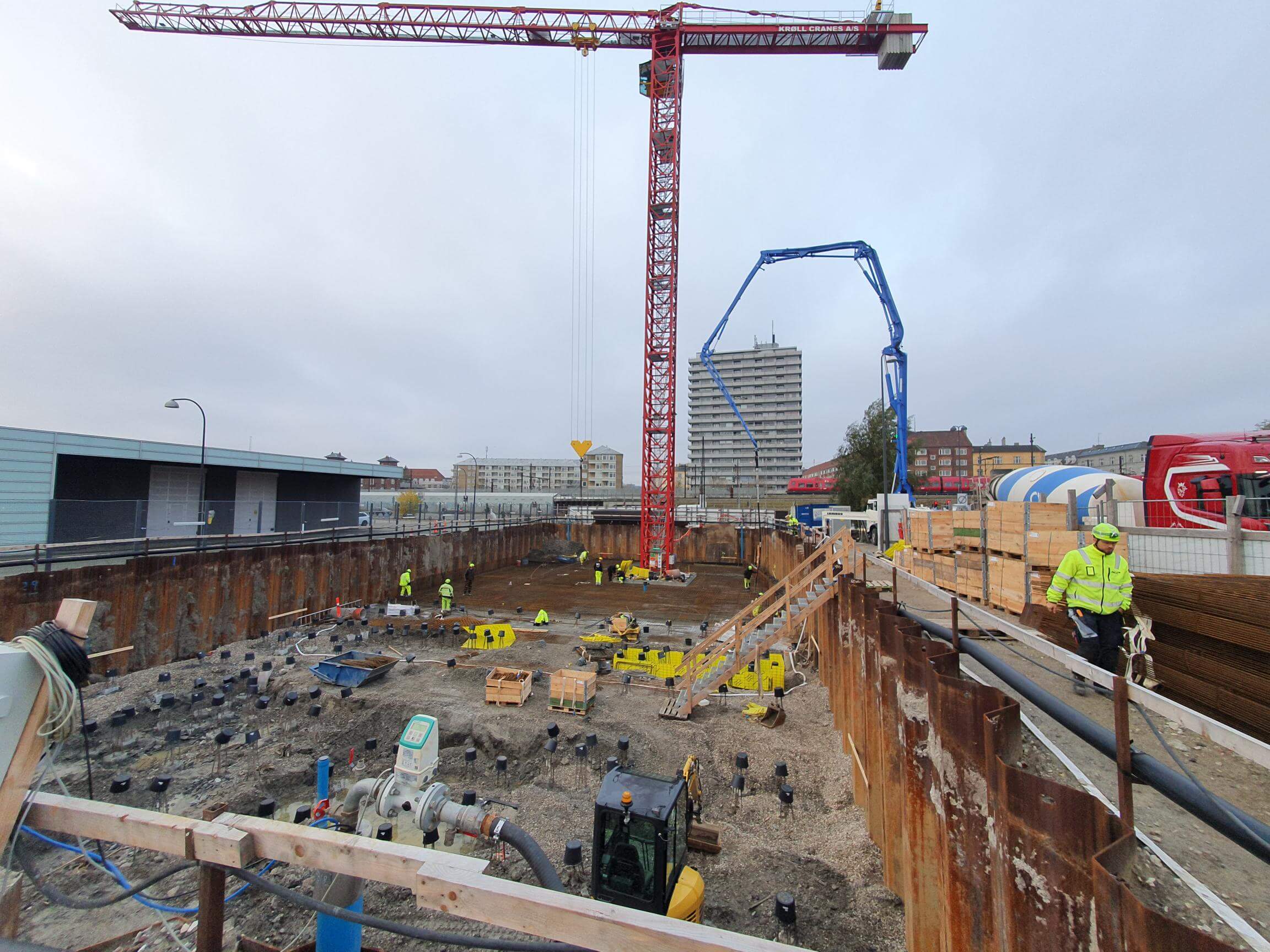

- Tagarbejdet er afsluttet hen over sommeren.
- Stålkonstruktionen for teknikhuset på taget er monteret.
- Ventilations aggregaterne er hejst op på stålrammen.
- Facademurværket er afsluttet.
- Vinduesmontagen er afsluttet.

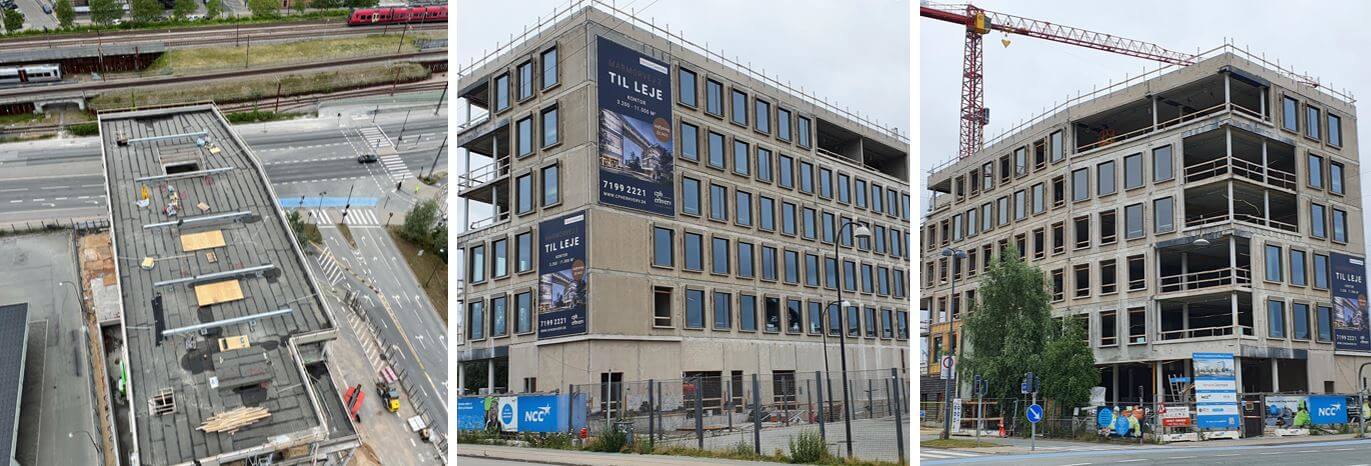

- Montage af glas-alupartier pågår, og forventes afsluttet i uge 43.
- Montage af isolering og facadebeklædning pågår. Det forventes afsluttet i uge 44.
- El, VVS og Ventilationsinstallationer i bygning er opstartet.
- Slidlagsgulve er udført på de øverste tre etager og fortsætter nedefter.
- Tømrer er i fuld gang med indvendige vægge.

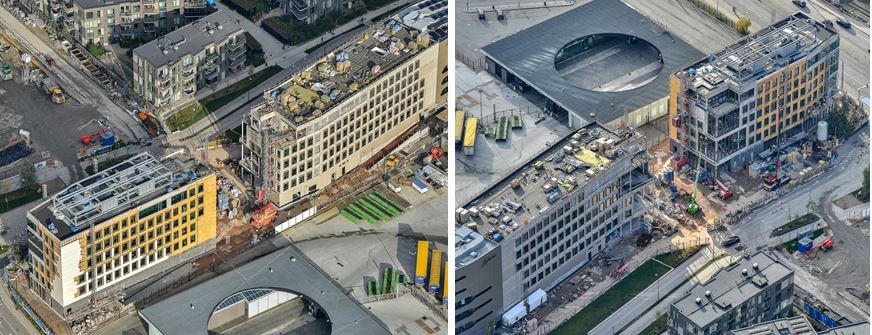

Status MM2
- Sidste betonelementer på taget monteres i første del af uge 39.
- Tagarbejder opstartes i sidste del af uge 39.
- Vinduer i nordfacade monteres i uge 39-40.
- Vinduer i sydfacade monteres i uge 41-42.
- Tagarbejder fortsætter og pågår i uge 41-43.
- Stålkonstruktionen for teknikhuset på taget forventes monteret i 44-45.
- Murværk på nordfacade forventes opstartet i uge 43.
- El, VVS og Ventilations installationer på nederste 3 etager er opstartet, og pågår hen over efteråret.
Vinteren er på vej
Vi går den ”mørke tid” på året i møde, og det kræver ekstra belysning, men til jeres orientering har vi monteret tidsstyring på lyset, så det slukker om aftenen og tænder igen om morgenen. Det justeres naturligvis efter behov.
Jeg håber, at I stadig kan bære over med os, også hen over efteråret, og på forhånd TAK for tålmodigheden 😊
Har I spørgsmål, tøv da ikke med at kontakte mig.
God weekend til jer alle!
Venlig hilsen Ulrik Christiansen, projektchef
|
